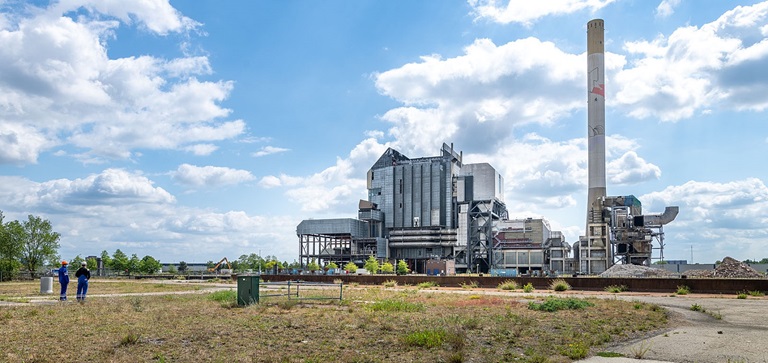

Planning deelproject

Het tweede deelproject behelst de sloop van de restanten van de voormalige kolencentrale op het zuidelijk deel van het terrein.

Deze werkzaamheden starten medio oktober 2020. Het eind van de werkzaamheden staat gepland in het voorjaar van 2022.

Overzicht planning

  1. Rookgasreiniging

    Saneren en sloop complete rookgasreinigingsinstallatie.
    Oktober 2020/okt 2021

  2. Ketel

    Saneren en sloop ketel en ketelhuis. Januari 2021/februari 2022

  3. Sloop schoorsteen

    April / augustus 2021

  4. Opleveren terrein

    Opleveren sloopterrein aan ENGIE. Maart/mei 2022
