Sloop-centralegelderland-theavandenheuvel

Sloop van de centrale

In september 2020 heeft ENGIE het contract getekend met de firma Brown & Mason voor de sloop van het restant van Centrale Gelderland. Hiermee kwam een bijzonder aanbestedingsproces ten einde, dat door de uitbraak van de coronacrisis veelal via virtuele vergaderingen verliep. Het doel om klaar te zijn voor de herstart direct na de zomer 2020 was hiermee gehaald. Het werk op het terrein is vanaf half oktober hervat nadat de omgevingsdienst haar goedkeuring had gegeven. De werkzaamheden duren naar verwachting tot het najaar van 2022.

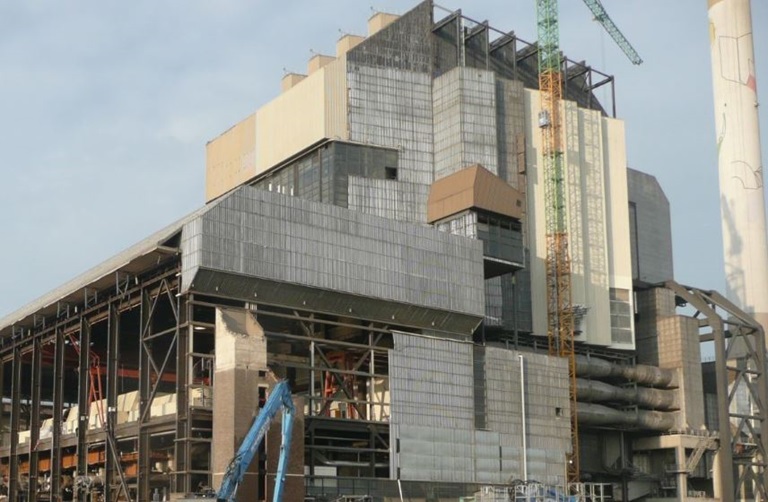

Sloop-centrale-gelderland-ontmanteling

Online vragenuurtje Sloop

Op donderdagavond 8 april 2021 organiseerde ENGIE een online vragenuurtje over de sloop van Centrale Gelderland. Fre van Hooren, projectleider van de sloop, gaf uitleg over het proces, werkwijze en de routekaart. Deelnemers kregen de gelegenheid tot het stellen van vragen. Hier vindt u de presentatie die is gegeven.

Vooruitblik 2022

Nadat in 2021 het achterste deel van de centrale, de zogenaamde rookgasontzwavelingsinstallatie, is gesloopt staat voor 2022 de rest van de centrale op het programma. Op dit moment wordt er door Brown & Mason hard gewerkt aan de voorbereidingen voor de tweede Blow Down (sloop met gebruikmaking van springstoffen). Dit tweede event staat gepland in het eerste kwartaal van 2022. Een derde en vierde Blow Down staan gepland in het tweede en derde kwartaal. Vanaf de zomervakantie zullen dan voornamelijk opruim werkzaamheden gaan plaats vinden tezamen met het afvoeren van het gebroken puin. Eind 2022 zal dan het gehele terrein bovengronds opgeruimd zijn.

Vanwege vertraging in het project die in 2021 is ontstaan, heeft de aannemer het initiële aantal Blow Downs teruggebracht van 5 naar 4 Blow Downs. De Blow Down die in november 2021 was gepland wordt samengevoegd met de al geplande Blow Down in het eerste kwartaal van 2022. Dit betekent dat dan zowel het Elektrostatisch filter gebouw als de schoorsteen zullen worden gesloopt met behulp van springstoffen. De overige twee events blijven qua omvang gelijk aan het initiële plan. Een volledig overzicht van de events is hier te vinden.


Anders slopen

De huidige toestand van de centrale, zoals ontstaan uit de sloopwerkzaamheden door de vorige aannemer, verschilt wezenlijk van die aan het begin van het sloopproject eind 2017. Tijdens de aanbesteding is deze toestand door de aannemers beoordeeld en is ENGIE op grond van nieuwe voorstellen akkoord gegaan met een andere aanpak dan aanvankelijk voorzien. In het nieuwe project zal door de aannemer een aantal maal gebruik worden gemaakt van explosieven om installatiedelen op een gecontroleerde manier te laten vallen. De restanten worden daarna op maaiveldniveau met machines verkleind. Wel blijft als voorwaarde gelden dat grote objecten die zich nog in de gebouwen bevinden eerst inpandig moeten worden gesloopt c.q. verwijderd. Deze nieuwe aanpak vraagt om een gedegen en tijdige afstemming met de bewoners en bedrijven in de omgeving. Het ENGIE team van Centrale Gelderland is zich hiervan volop bewust en zal haar verantwoordelijkheid nemen via de diverse communicatiekanalen die het team ter beschikking staan. Wij hopen op uw begrip en blijvende betrokkenheid.
